    • 茂名全力推進交通基礎設施建設 上半年投資超32億,比上年同期增長161%

      2014-9-12

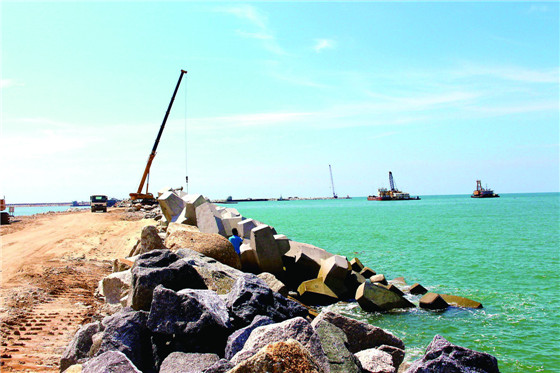

      博賀新港區東防波堤在推進建設中



          今年來,我市積極籌措建設資金,全力推進公路、鐵路、航運等交通基礎設施建設,全市綜合交通取得了突破性進展,各類交通網絡進一步完善,通行能力進一步提高,為茂名經濟和社會快速發展提供了有力的支撐,也為茂名市未來的發展奠定了較好的基礎。據統計,上半年我市交通基礎設施建設總投資32.2億元,比去年同期增長161%。其中公路(橋梁)建設投資30.2億元,港口建設投資2億元,鐵路、站場建設投資為309萬元。


          高速公路建設進展快速。包茂高速茂名段征地拆遷工作基本完成,總體施工進展較快。目前,路基工程完成65.8%,軟基處理完成95%,涵洞工程完成72.8%,橋梁基礎完成73.7%,橋梁下構完成20.5%,隧道工程完成32%。上半年完成投資19.31億元,占年度計劃的42.58%,累計完成投資30.7491億元,占項目概算的28.06%。汕湛高速工可已修編完成并上報省交通運輸廳,初測初勘外業驗收工作已完成,前期專項工作正在加緊推進,爭取年底前開工建設。


          重點路網建設穩步推進。茂名港大道除尾段2.7公里外,主車道已通車。海洋大道東段累計完成建安費約10356萬元,占總建安費55.6%。包茂高速公路茂名東連接線一期累計完成建安費約2430萬元,占建安費91.8%;二期目前正在開展征地拆遷工作,計劃8月底開工建設。悅民路目前累計完成建安投資約6000萬元,占總建安投資的76%。北段1.7 Km的主體及附屬工程已完成。南段1.1 Km的路基土石方已完成95%、涵洞完成89%、雨污水管道工程完成88%。


          港口建設進程加快!睹劭傮w規劃(修編)》已通過評審,目前正在推進紅樹林保護區和海洋功能區規劃調整工作。博賀新港區控制性詳細規劃編制正在開展項目招投標工作。博賀新港區30萬噸航道(首期15萬噸級)工程正在開展項目前期研究的招投標工作,防波堤已推進600多米;涬姴┵R煤炭碼頭項目上半年完成投資1.25億元,碼頭工程總體施工進度完成38.1%;其中I標段工程累計完成工程量60.8%,主要進行了防波堤拋填石料及扭王字塊預制、安裝的施工,其中防浪護岸堤心石拋填工作已完成;Ⅱ標段工程累計完成工程量30.0%,主要進行了3.5萬噸碼頭沉箱出運安裝、循環水取水箱涵出運安裝、港內護岸拋石、扭王字塊預制、安裝施工;Ⅲ標段工程累計完成工程量23.9%,主要進行了炸礁、簡易護岸填筑、充填袋裝砂等的施工;總工程計劃2015年投產。博賀新港區通用碼頭工程上半年完成投資6400萬元,項目岸線申請手續已上報交通運輸部審批,后方陸域形成爭取2014年動工建設。中化茂名石化儲運項目正在開展項目工可報告內部審批工作。水東港區改擴建碼頭工程正在積極推進,爭取盡快開工。


          鐵路、機場建設取得實質性進展。深茂鐵路茂名先行段房屋丈量和征地協議簽訂工作全面完成,江門至茂名先行開工段6月28日已正式動工。博賀疏港鐵路正在進行預可研報告修編,力爭盡快向省發改委報批,在9月底前批復立項,年底前完成項目前期工作。湛江機場遷建已確定合山場址為首選場址,選址報告已上報省發改委。

      (來源/茂名新聞網)
